Foto: Em diversos pontos da cidade estão sendo executadas obras viárias. Vamos dar um giro e fazer os devidos registros. – NS-10 (Avenida do Makro): drenagem e terraplanagem
08 julho 2020 às 10:35

Conheça o panorama de obras em andamento em Palmas que ampliarão acesso à infraestrutura urbana

Entre grandes obrasfinanciadas com capital internacional e de execução própria, Prefeitura mantémativos mais de 20 diferentes canteiros de obras públicas

Na prática, urbanização se traduz em organização de espaços para convívio coletivo em que a ilustração mais didática é aquela em que infraestrutura urbana está presente, para conforto e segurança dos moradores de qualquer localidade. Os pioneiros que chegaram a Palmas batalharam para levantar do zero a cidade.  Passados 31 anos de sua criação, Palmas finalmente começa a descentralizar melhorias que beneficiaram, no princípio, suas quadras centrais do Plano Diretor e acentuaram diferenças entre pontos da cidade não privilegiados no processo de construção da nova capital do Tocantins.



Seja com obras executadas com mão de obra e recursos próprios do município ou de execução terceirizada custeada com financiamento de instituições de renome, que já ultrapassam os R$ 110 milhões, o propósito da Prefeitura de Palmas em 2020 tem sido redesenhar a Capital planejada mais nova do País ampliando o acesso à infraestrutura urbana descentralizando, assim, o conceito de áreas ou quadras mais ou menos valorizadas para se morar ou investir na cidade.

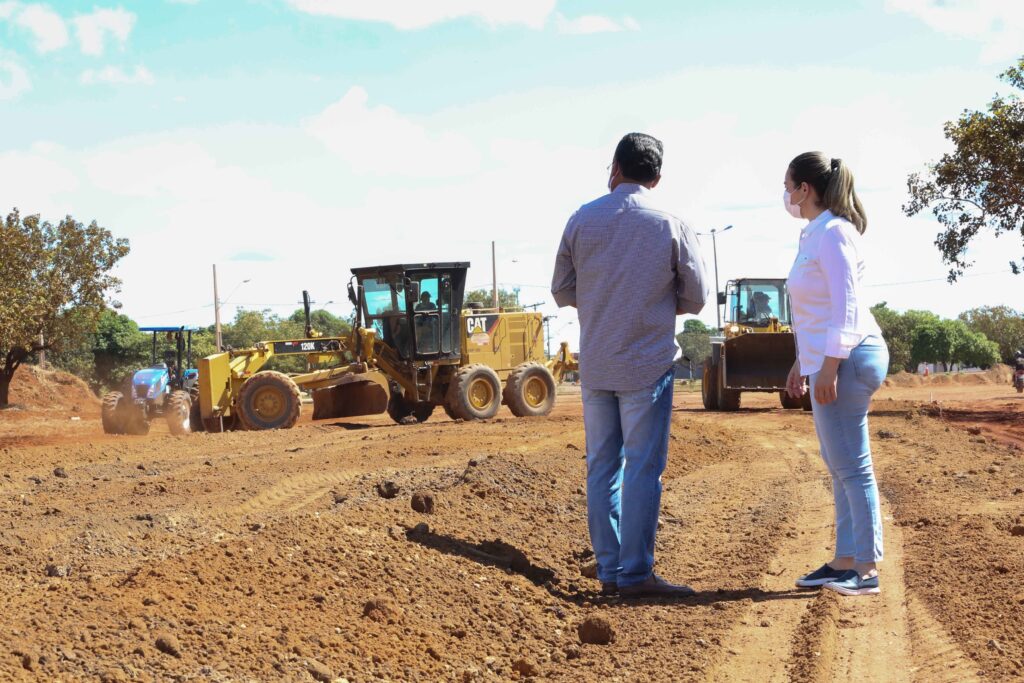

Dando um giro por Palmas, nesta quarta-feira, 08, é possível ver claramente a distribuição dos investimentos que, mesmo diante de um cenário de pandemia, estão sendo aplicados para unificação da cidade e movimentação à cadeia ligada à construção civil. Somente em obras financiadas pelo Banco de Desenvolvimento da América Latina (CAF), pelo menos, 170 empregos diretos foram gerados, segundo a Secretaria de Infraestrutura e Serviços Públicos (Seisp).



Onde estão obras?

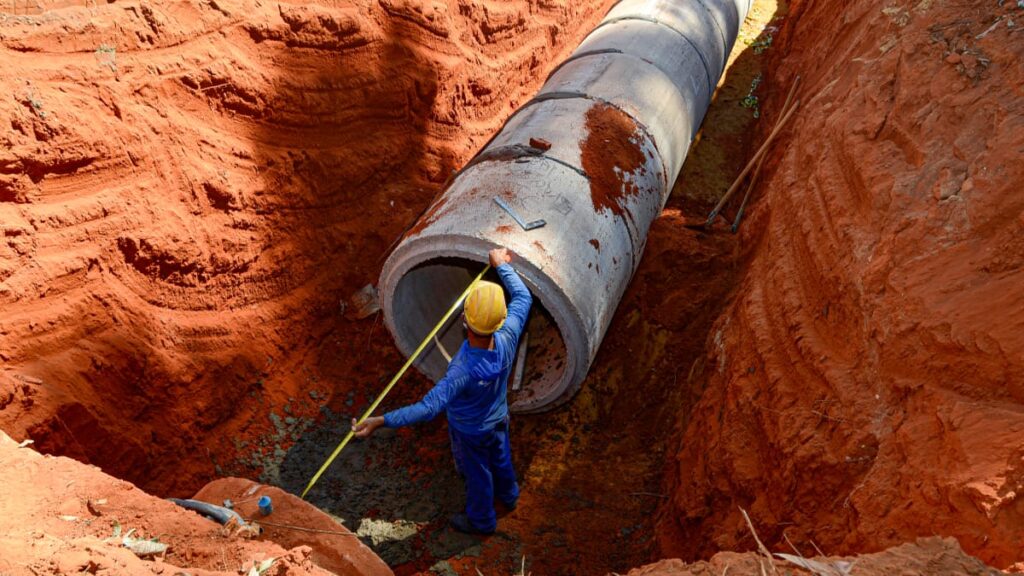

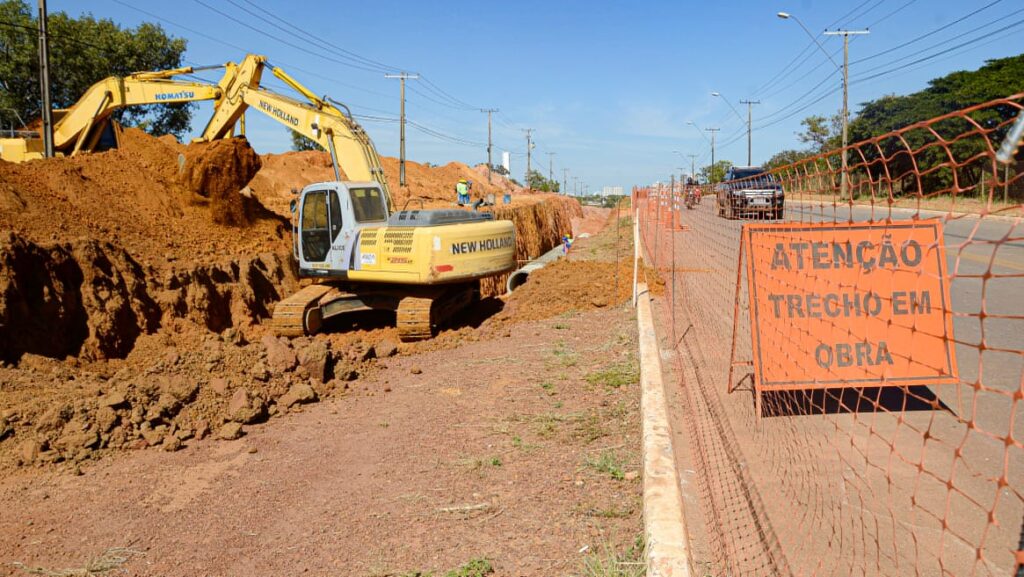

Com investimento de R$ 108,9 milhões, financiados pelo CAF, na execução de grandes obras de terraplanagem, drenagem pluvial, pavimentação asfáltica e sinalização viária, há canteiros em atividade no Jardim Taquari (Quadras T-20, T-21, T-30, T-31, T-32 e T-33),  Quadras Arne 64 (508 Norte), Arne 63 (506 Norte), Arne 54 (408 Norte); ASR-NE 25 (212 Norte), Quadra ASR-SE 25 (212 Sul), ARS-SE 85 (812 Sul) e grandes trechos de avenidas que atendem áreas residenciais e industriais na capital, sendo elas: Avenida LO-12 (entre a Av. NS-08 e Av. NS-06); a NS-10 entre Av. JK e o lançamento no Córrego Brejo Comprido para atender as quadras ASR-SE 15 (112 Sul) e ASR-SE 25 (212 Sul); a Avenida NS-08 (entre a Av. LO-12 e Av. LO-16), a NS-10 (entre a LO-14 e LO-16), a LO-14 (entre NS-08 e NS-10) e a Avenida LO-16 (entre a NS-08 e a NS-10).



O barulho desses canteiros agora ganha mais coro com o incremento de mais R$ 5,5 milhões, também financiados pelo CAF, em outros quatro grandes canteiros de obras também de terraplanagem, implantação de rede de drenagem pluvial, pavimentação asfáltica e sinalização viária, desta vez para as avenidas LO-04 (entre a Av. NS-03 e a NS-15), NS-05 (entre Av. LO-2A e a LO-04), outro trecho da LO-04  (entre a Av. NS-10 e a rodovia TO-050) e a Avenida NS-02 (entre a LO-04 e a LO-12). Todas as obras citadas seguem planos de enfrentamento e prevenção à Covid-19.



Execução própria

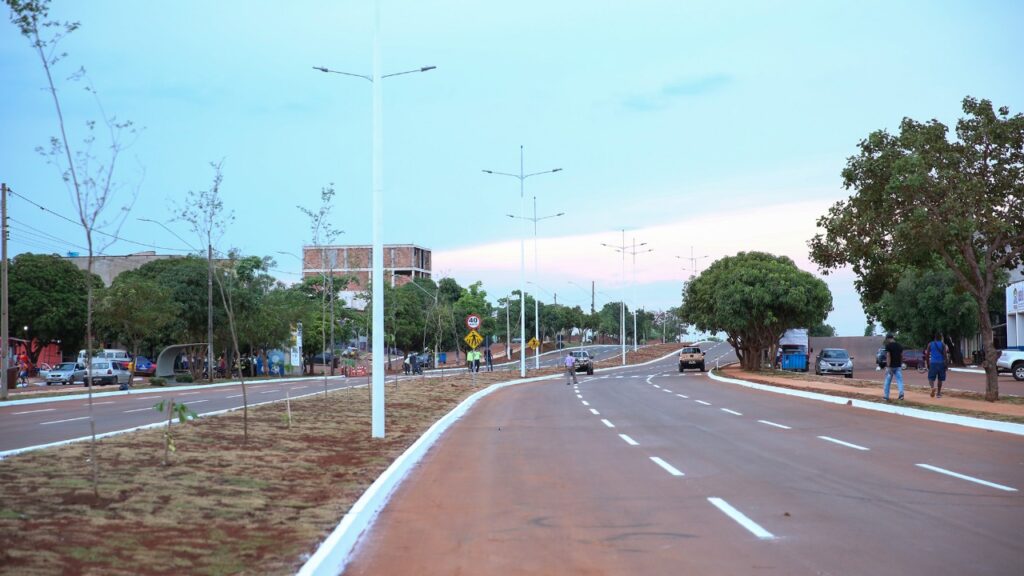

Além dos empregos diretos gerados por empresas contratadas, toda uma cadeia de fornecedores é alimentada com obras executadas com mão de obra própria da Secretaria de Infraestrutura e Serviços Públicos (Seisp). A pasta tem executado e acelerado a entrega de obras importantes, a exemplo de toda infraestrutura realizada e entregue à comunidade na Avenida Palmas Brasil Norte.



Desde a última sexta-feira, 03, por exemplo, estão sendo executadas pela Seisp as seguintes obras:



Avenida LO-23: trecho entre NS-04 e NS-10 receberá bolsões de estacionamento pavimentados, rede de drenagem pluvial, duplicação, pavimentação e sinalização asfáltica;

Estágio atual: execução da base de bolsões de estacionamento e pista de rolagem.



Avenida LO-16: trecho entre a NS-01 e Teotônio Segurado ganhará terraplanagem, pavimentação e sinalização;

Estágio atual: início da etapa de imprimação.



NS-06: trecho entre a LO-16 e LO-14 tinha apenas uma faixa pavimentada, faixa que garante duplicação ganhou pavimento de alta qualidade;

Estágio atual: Recapeamento de faixa original (sentido Sul-Norte) será concluído. Previsão de pintura de sinalização horizontal é de 30 dias após aplicação de pavimento novo.



Buritirana: Distrito recebeu no mês de junho de 2020 2,65 km de ruas pavimentadas e terá mais ruas pavimentadas e sinalizadas em julho de 2020;

Estágio atual: execução de tratamento de subleito de ruas internas do distrito.



Aureny III: Ruas internas e Avenida I terão pavimento renovado;

Estágio atual: iniciado para recapeamento de ruas internas.



Aureny IV: Recapeamento de Avenidas A, B, C e E e sinalização viária;

Estágio atual: entregue no último dia 02/07/20.



Aureny IV: Instalação de tubo de drenagem na Rua 16;

Estágio atual: correção de terreno e instalação de tubulação.



O que isso significa?



Trechos da LO-04 (próximo à rodovia TO-050) e da LO-16 já estão na etapa de imprimação de pista, que consiste na impermeabilização da pista antes da aplicação do pavimento. Estas devem ser as primeiras a receberem o sonhado asfalto. Nos demais pontos estão sendo executadas a terraplanagem e implantação da rede de drenagem pluvial, infraestrutura necessária para escoamento adequado das águas que levam aos reclamados alagamentos em avenidas da Capital em períodos fortes de chuva.



A prefeita de Palmas, Cinthia Ribeiro, explica que administrar tantas obras com ritmo acelerado é resultado de um trabalho de gestão que entende que demonstrar respeito ao contribuinte é mostrar eficiência na aplicação de recursos públicos. "Trabalhar de forma democrática é levar obras a todos algo que as pessoas visualizavam apenas no centro do Plano Diretor da cidade. Hoje conseguimos alcançar várias as regiões com grandes obras estruturantes que levarão asfalto, drenagem, calçamento, sinalização e acessibilidade. Estar presentes em toda a cidade é a marca do nosso trabalho", afirmou Cinthia.



Outras frentes



O esforço para crescimento de Palmas não se resume a essa relação de obras, também estão sendo preparadas para início ou em execução obras para renovação e ampliação de calçamento, troca de luminárias de vapor por luminárias de LED de menor custo e maior eficiência energética para iluminação pública, reforma ou construção de praças públicas, reforma do Centro de Referência em Assistência Social (Cras) 1304 Sul,  reforma da Policlínica da 303 Norte (já na fase final), obra de infraestrutura viária da Avenida NS-A (fase final), por exemplo. Anúncios de obras que serão iniciadas ainda este ano, como a revitalização da orla da Graciosa, podem ser conferidos consultando a página da Seisp no link https://www.palmas.to.gov.br/secretaria/infraestrutura/.
